Für rund 200 km der SEL liegen mit gültigen Planfeststellungsbeschlüssen die Bau- und Betriebsgenehmigungen vor. Im Vergleich dazu befindet sich dieser Abschnitt im frühesten Stadium der Planung.

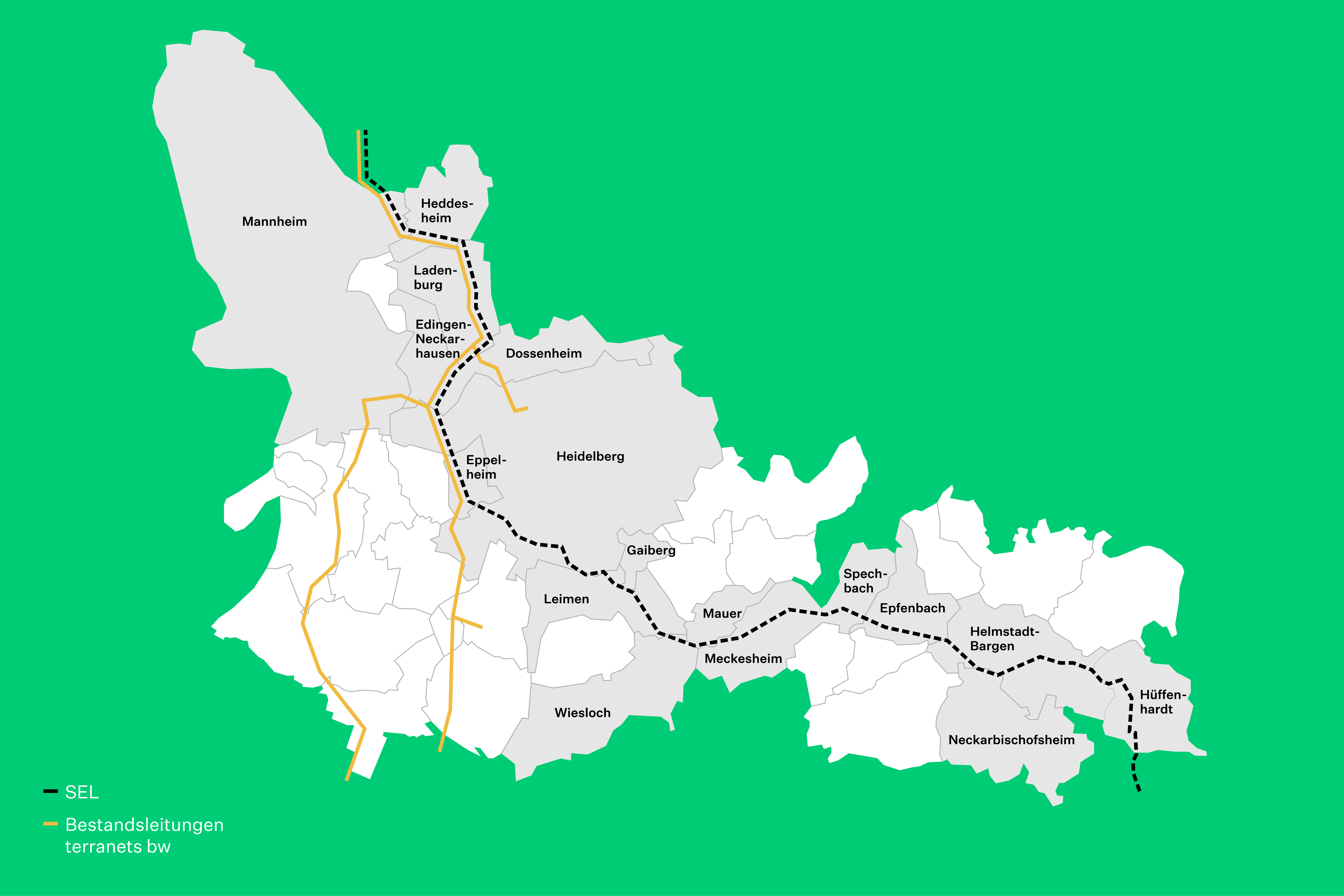

Anfang Juni 2023 hat terranets bw dem Regierungspräsidium Karlsruhe (RP Karlsruhe) den Antrag auf Planfeststellung übergeben. Um den bestmöglichen Trassenverlauf von Mannheim über Heddesheim, Ladenburg, Edingen-Neckarhausen, Dossenheim, Heidelberg, Eppelheim, Leimen, Gaiberg, Wiesloch, Mauer, Meckesheim, Spechbach, Epfenbach, Helmstadt-Bargen und Neckarbischofsheim bis nach Hüffenhardt zu ermitteln, war terranets bw in den vergangenen zwei Jahren im intensiven Austausch mit der Region.
Von Herbst 2021 bis Frühjahr 2023 haben 12 Infomärkte mit 400 Besucher:innen stattgefunden, rund 100 Hinweise wurden geprüft und, wo sinnvoll und möglich, in die Planung übernommen. Bei diesen Veranstaltungen und im Austausch mit den Städten und Gemeinden entlang des Trassenverlaufs sowie Fachexpert:innen aus Natur- und Umweltschutz wurden zahlreiche, signifikante Optimierungen entlang des Trassenverlaufs entwickelt.
Dazu hat terranets bw den Planungsraum sorgfältig untersucht. Die Ergebnisse der Umwelt- und Bodenuntersuchungen sind in die Detailplanung ebenso eingeflossen wie die Hinweise und Anregungen aus der frühen Öffentlichkeitsbeteiligung, zu der auch ein Online-Beteiligungstool zählte, über welches Bürger:innen ihre Hinweise zum geplanten Trassenverlauf auf einer Karte eintragen konnten.
