Abschluss aller Bohrungen zwischen Heidelberg und Leimen

10.06.2026 / Lesezeit: 2 Minuten

Großer Etappenerfolg an der SEL: Alle Tunnelbohrmaschinen sind angekommen


Vor etwa elf Monaten hat der Bau der SEL (Süddeutschen Erdgasleitung) zwischen Heidelberg und Heilbronn begonnen. Seither werden auf dem insgesamt 61 Kilometer langen Abschnitt Meter für Meter Rohre in den Boden verlegt. An vielen Stellen im Rhein-Neckar-Kreis, Neckar-Odenwald-Kreis oder im Landkreis Heilbronn ist der Bau der SEL sichtbar.

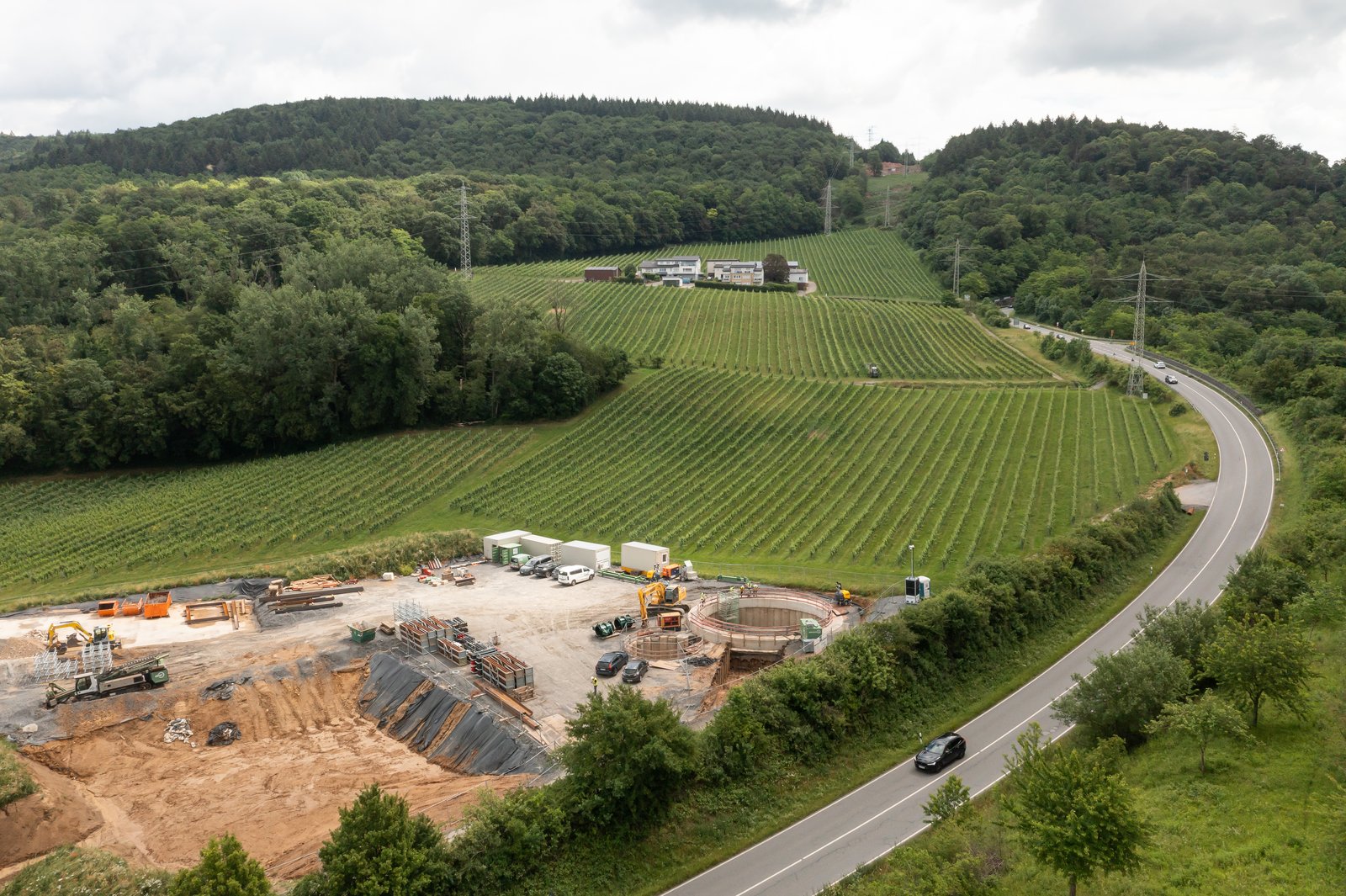

Neben dem üblichen Trassenbau in offener Bauweise, bei dem die Leitung in einen Rohrgraben verlegt wird, findet sich zwischen Heidelberg und Leimen ein technisch sehr anspruchsvolles Bauwerk. Dort werden auf einer Länge von rund drei Kilometern Weinbauflächen, landwirtschaftliche Nutzflächen, ein Steinbruch sowie ein Landschaftsschutzgebiet in einer Tiefe von mindestens vier Metern unterquert. Wir geben einen Überblick über den aktuellen Fortschritt der Arbeiten.



Alle Tunnelbohrmaschinen sind angekommen

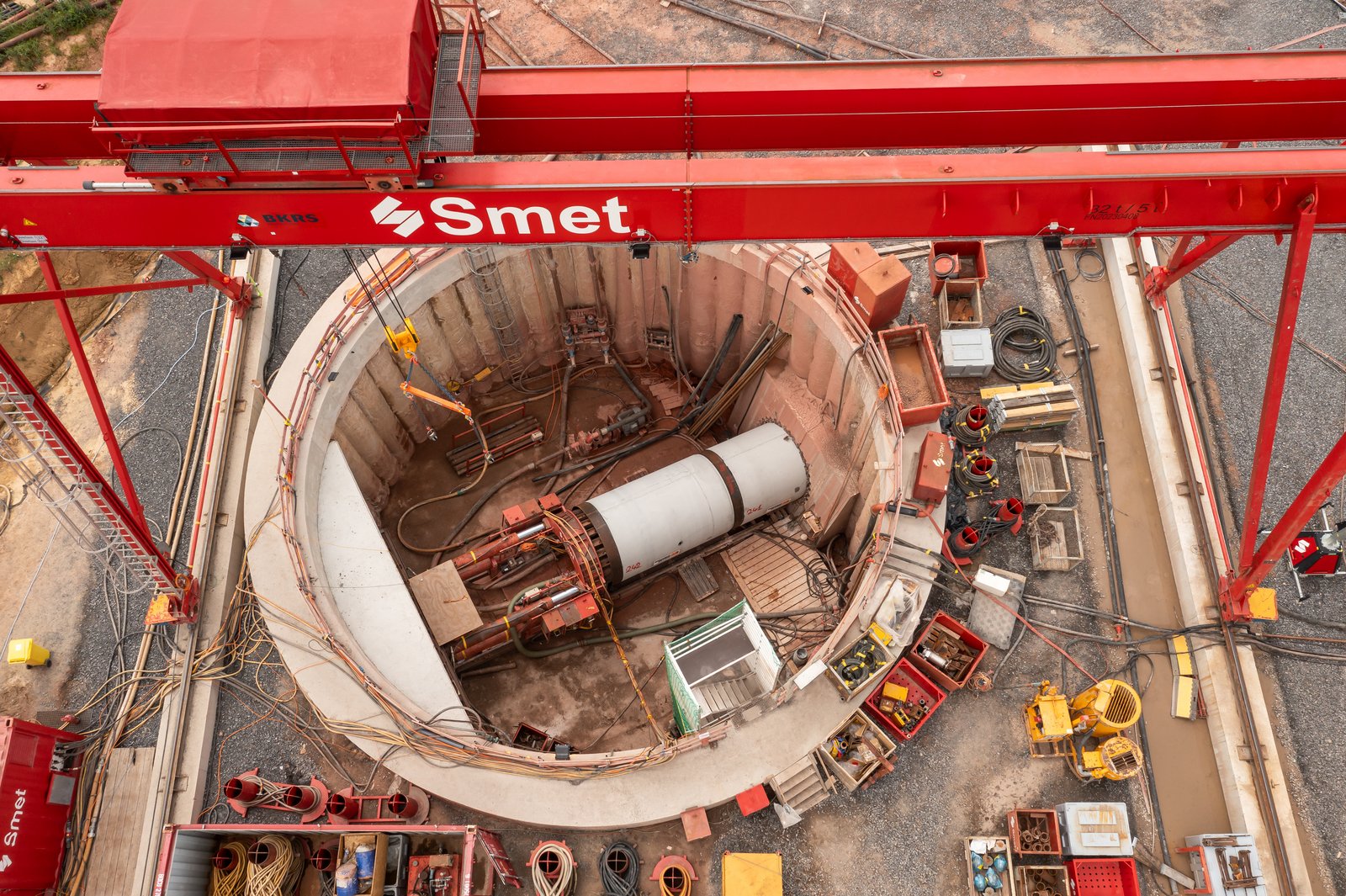

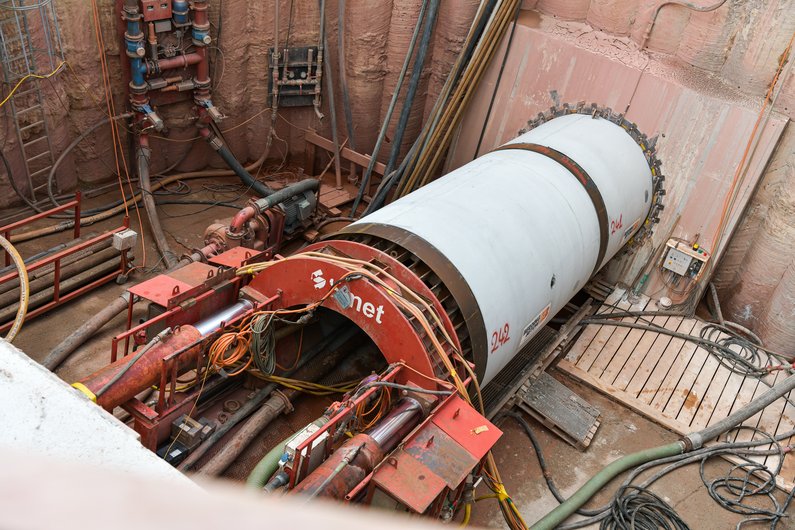

Die Querung wird mittels eines aufwendigen Tunnelbohrverfahrens umgesetzt. Dafür war einiges an Vorarbeit notwendig: Zunächst wurden im Sommer und Herbst 2025 vier Baugruben in Heidelberg-Rohrbach, am Heidelberger Dormenacker, am Heidelberger Dachsbuckel sowie eine in der Nähe von Leimen-Lingental gebaut. Diese dienten als Start- beziehungsweise Zielschacht für die Tunnelbohrmaschinen, die im November 2025 starteten.

Zwei der insgesamt drei Tunnelbohrungen kamen im Februar 2026 an ihrem jeweiligen Ziel an. Die dritte Bohrung nahm mehr Zeit in Anspruch, da ihr harte Gesteinsverhältnisse im Weg standen. Anfang Juni 2026 war es aber auch für sie so weit: Sie erreichte den Zielort am Dachsbuckel. Mit ihrer Ankunft feiern wir einen großen Etappenerfolg beim Bau der SEL.



So geht es jetzt weiter

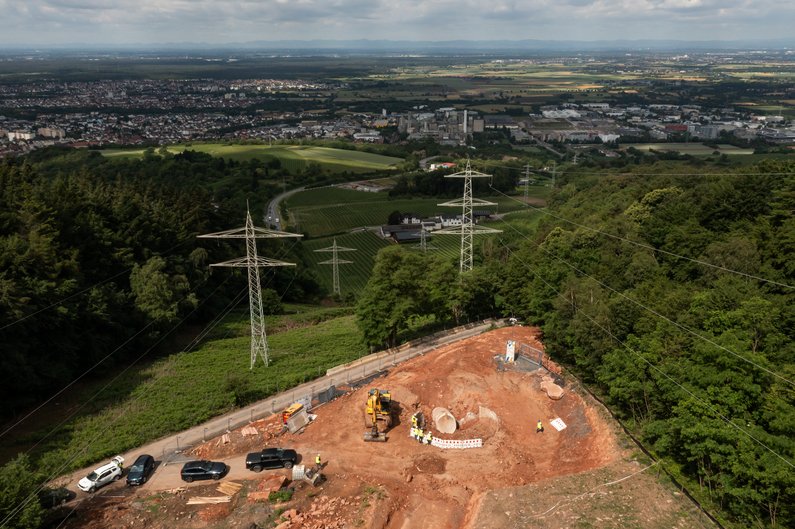

Am Heidelberger Dachbuckel geht es nun in die nächste entscheidende Phase: In der Zielgrube wird die kürzlich eingetroffene Tunnelbohrmaschine zurückgebaut, anschließend wird der Tunnel für die Verlegung der Rohre vorbereitet.

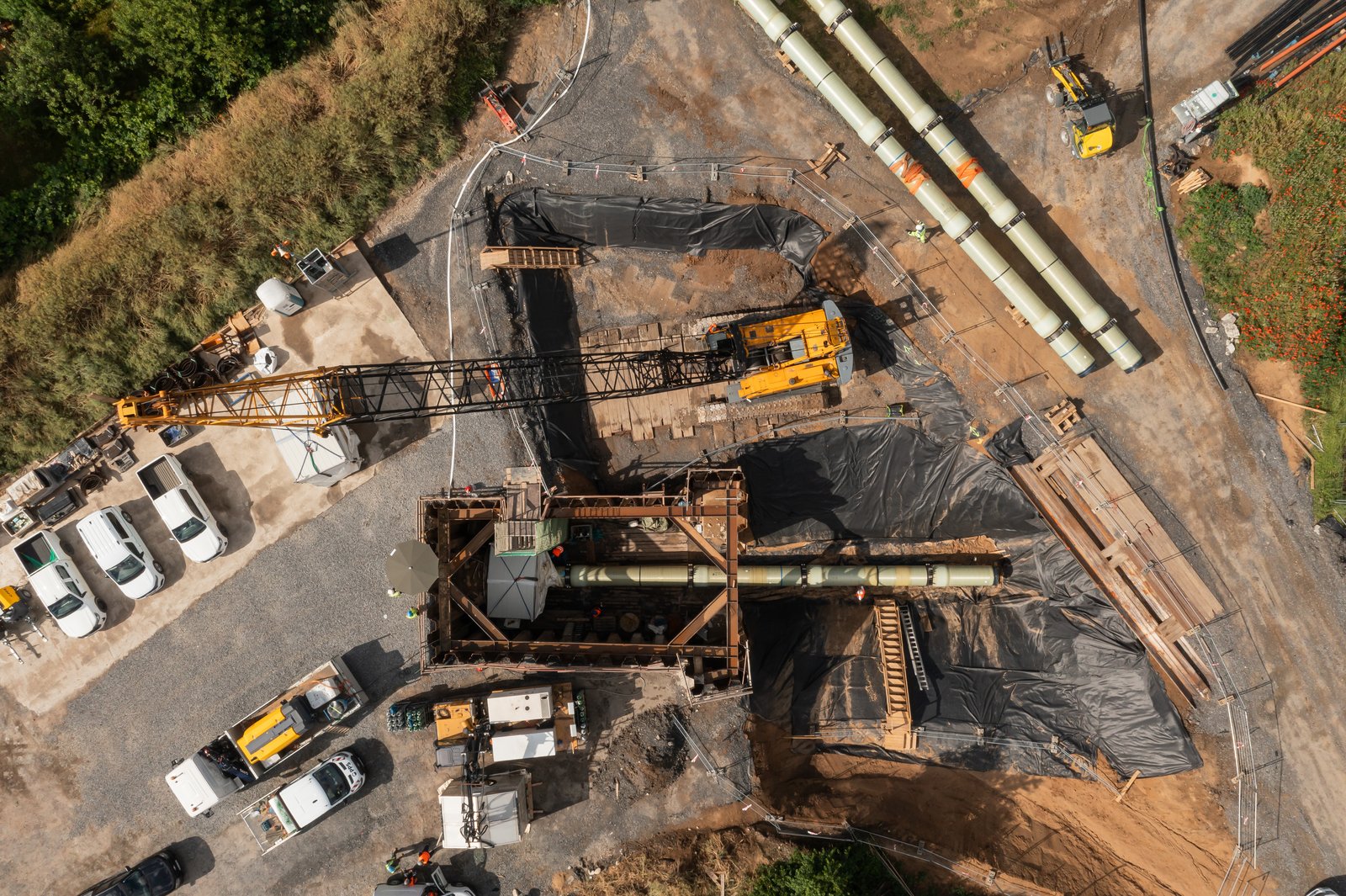

In den beiden Tunnelabschnitten auf Heidelberger Gemarkung sind diese Arbeiten bereits abgeschlossen – dort hat bereits die nächste Etappe begonnen. Seit Ende Mai 2026 werden die ersten Rohrstränge zwischen Heidelberg-Rohrbach und dem Dormenacker eingezogen.

Danach folgt der zweite Tunnel bis zum Dachsbuckel. Im Oktober 2026 soll die gesamte Pipeline vollständig durch die Tunnel verlegt sein. Im Anschluss werden die Baugruben zurückgebaut und verfüllt, ehe die Flächen bis zum Sommer 2027 Schritt für Schritt wiederhergestellt werden.
