16.03.2026 / Lesezeit: 2 Minuten
Die Süddeutsche Erdgasleitung wächst weiter: Leitungsbau von Löchgau bis Esslingen a. N.

Vieles ist geschafft – einiges liegt noch vor uns: Der Bau des 43 Kilometer langen Abschnitts der SEL zwischen Löchgau und Esslingen a. N. geht bis zur geplanten Inbetriebnahme im Herbst 2026 weiter. Dann wird die Leitung an das Bestandsnetz von terranets bw angeschlossen und Gas in die Region Ludwigsburg, Stuttgart und Esslingen a. N. transportieren.



Unterirdische Querungen entlang der Trasse
Gebaut wird in mehreren Etappen. Ein Schwerpunkt lag zunächst auf den Querungen von Straßen, Gewässern und Bahnlinien – Arbeiten, die fast vollständig unterirdisch ausgeführt wurden. Insgesamt gibt es 40 solcher Querungen auf dem Abschnitt.
An einigen Stellen wurde der Bau dadurch sichtbar – besonders eindrucksvoll etwa in Ludwigsburg am Neckar. Dort wurde die Leitung mittels eines sogenannten Dükers in den Fluss eingebracht. Einen Eindruck davon gibt das folgende Video der ausführenden Baufirma:
Bau in Etappen seit Frühjahr 2025

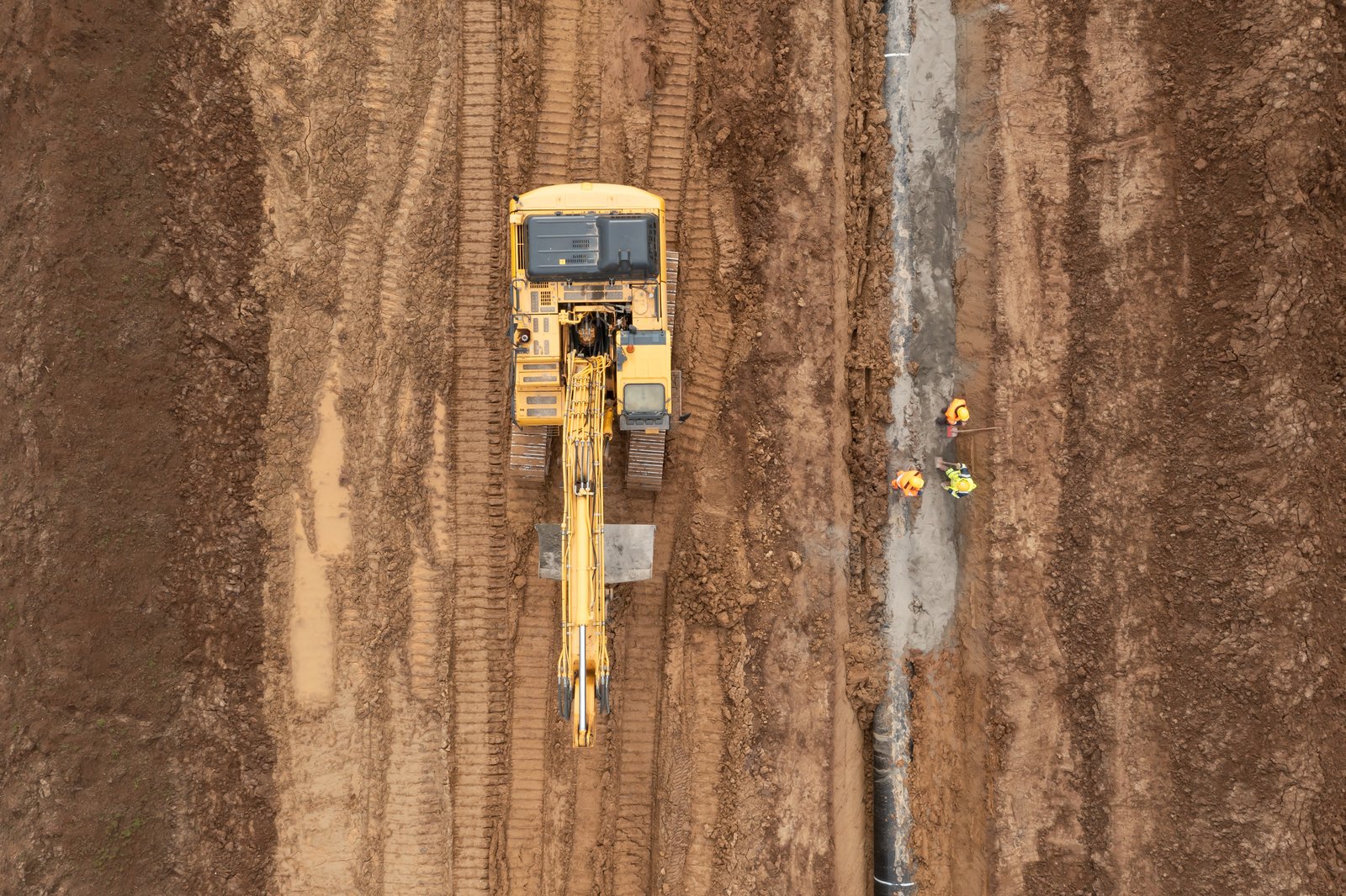

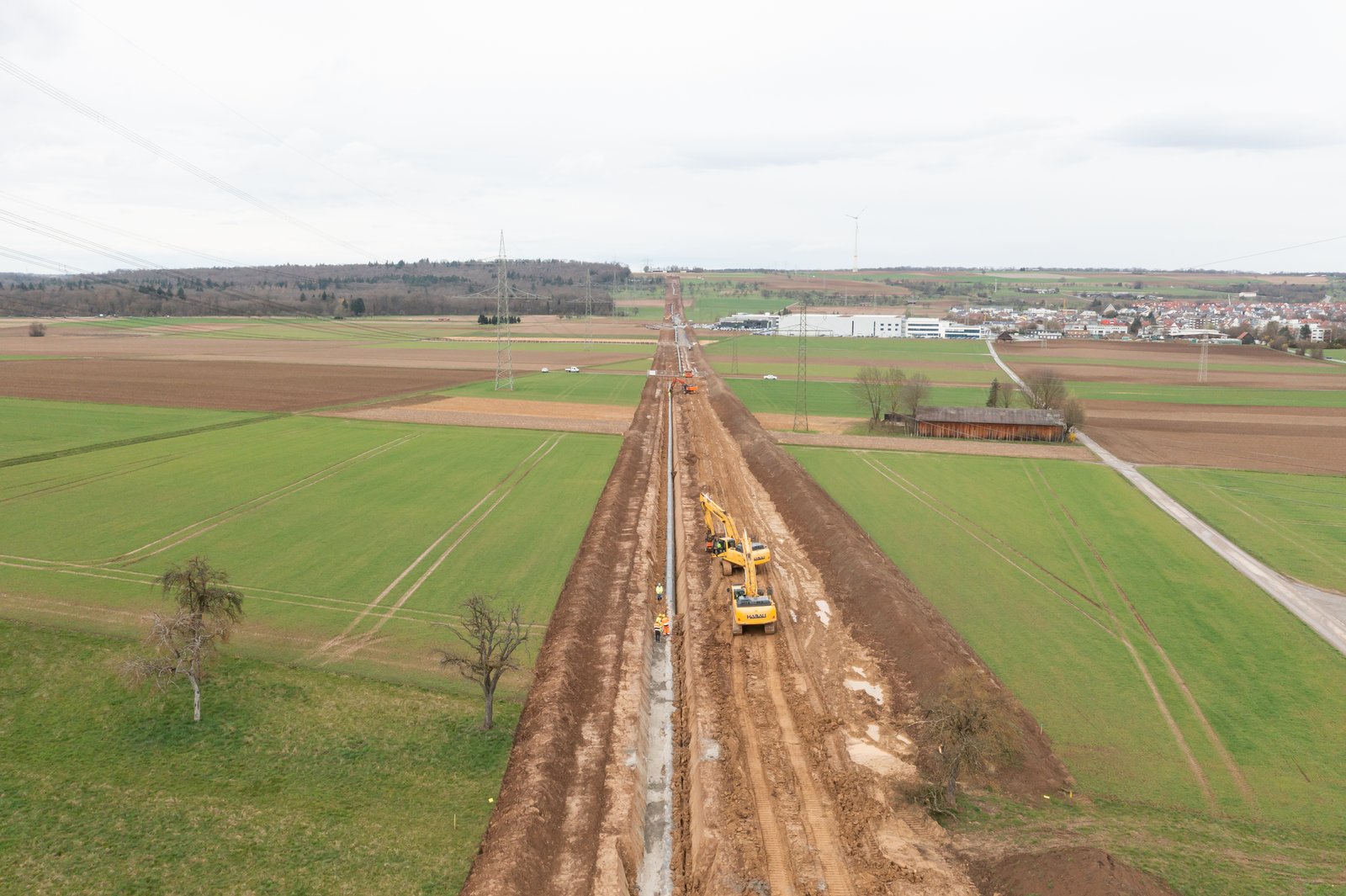

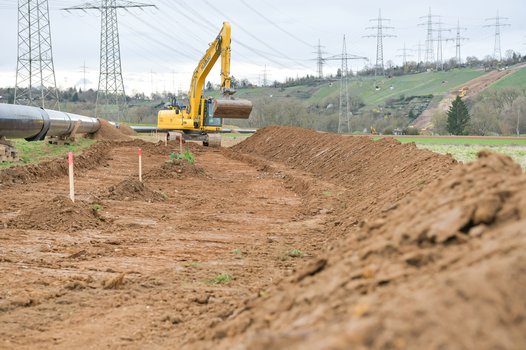

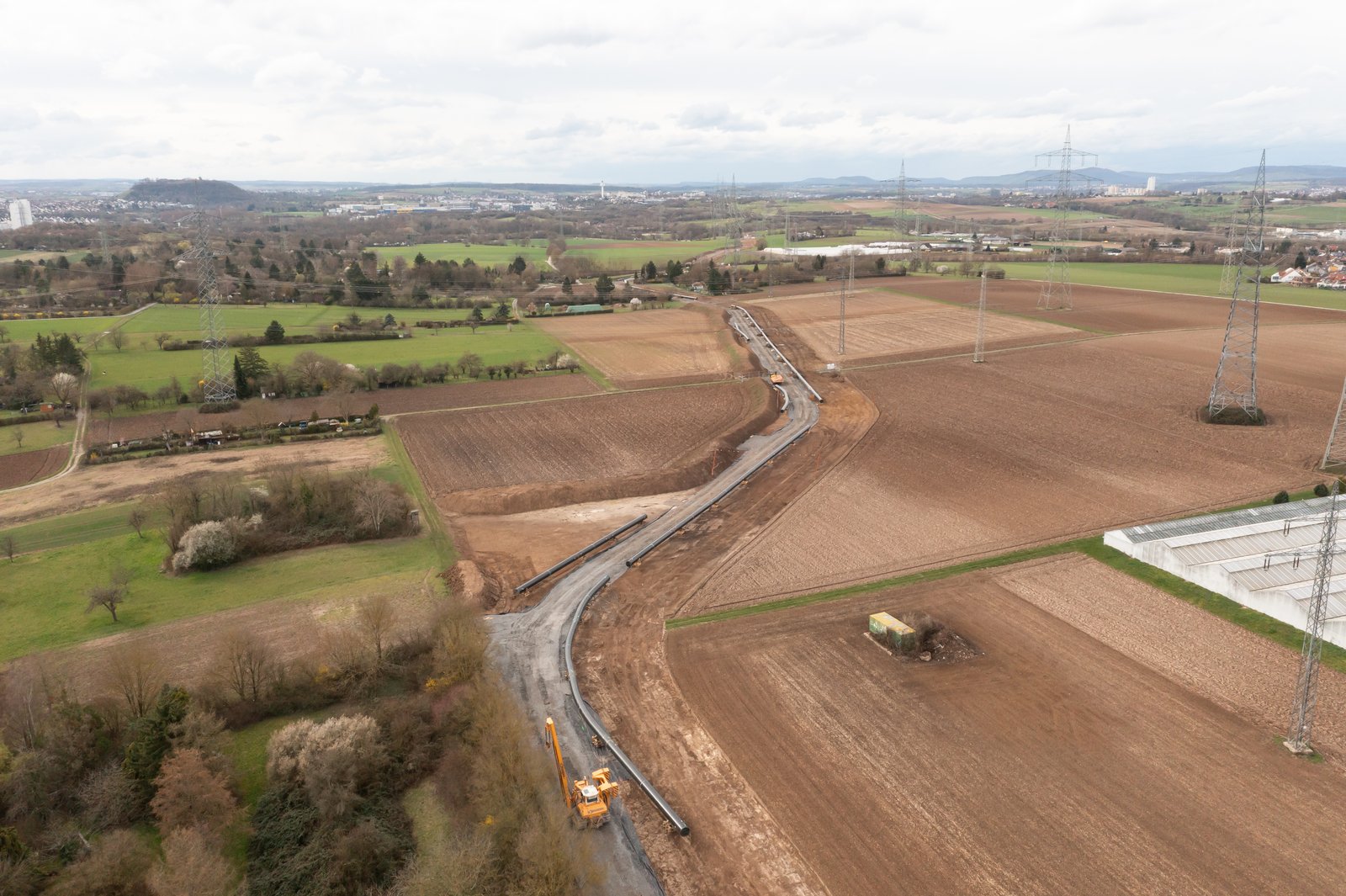

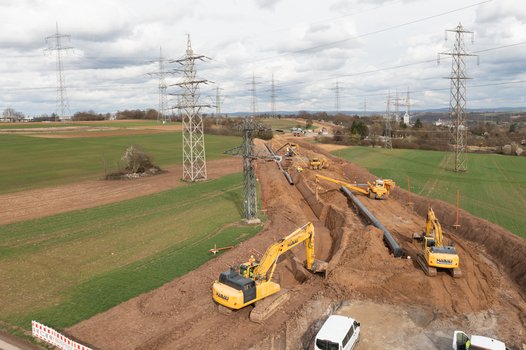

Parallel zu den vielen Querungen erfolgt der Leitungsbau seit Herbst 2025 überwiegend in offener Bauweise. Dabei wird der Boden geöffnet, um die Rohre direkt im Graben zu verlegen. Anschließend werden alle Flächen wiederhergestellt.
2025 konnten bereits einige Kilometer der Leitung in dieser Bauweise verlegt werden, zum Beispiel in Waiblingen insbesondere auf den Gemarkungen Hohenacker und Neustadt. Auch in Esslingen a. N. und Aichwald liegen viele Leitungsrohre bereits im Boden.

So geht der Bau weiter
Nach einer Pause über Weihnachten und den Jahreswechsel wurden die Arbeiten Ende Januar 2026 wieder aufgenommen – dort, wo es die Witterung zuließ. Denn für den Leitungsbau gilt: Trockene und milde Wetterbedingungen sind entscheidend, um einen effizienten Ablauf zu ermöglichen und den Boden zu schützen. Das sehr feuchte Winterwetter bis Anfang Februar führte daher zu einigen Anpassungen am vorgesehenen Bauablauf.
Abhängig von der Wetterlage sind in den kommenden Wochen und Monaten folgende Etappen vorgesehen:
Wichtig bleibt: Gebaut wird erst, wenn Eigentümer:innen und Bewirtschafter:innen der Nutzung ihrer Flächen zugestimmt haben. Die dafür laufenden Gespräche und Vereinbarungen entlang der geplanten Trasse sind nahezu abgeschlossen.

Sie wollen mehr zur Baustelle erfahren?
Neuigkeiten über den Bau der SEL finden Sie auf unserer Website zum Bau des Abschnitts von Löchgau bis Esslingen a. N. Dort gibt es eine neue Rubrik mit aktuellen Bauaktivitäten in den Kommunen. Schauen Sie vorbei!
